为确保完成年度各项目标任务,11月17日,汕头益鑫燃气分布式能源项目公司组织召开主厂房出零米庆功暨动员部署大会。会上对圆满完成11.15出零米施工进度节点的参建单位发放节点奖金,并对项目建设下步工作进行了部署。华光环能院项目部、君汇建设项目部、山东诚信监理项目部、江苏电建一公司及分包队伍主要负责人参会。

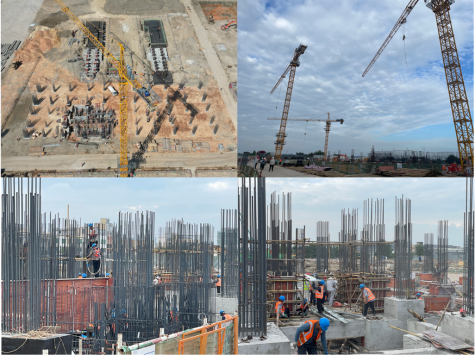

澄海益鑫天然气分布式能源项目(2×75MW)项目主厂房基础出零米,这是继主厂房基础浇筑第一罐混凝土之后达成的又一重要里程碑节点,标志着电厂主体工程零米以下部分总体施工正式完成,即将转战至零米以上的土建施工和设备安装部分,为完成项目建设整体目标奠定了坚实基础。

项目公司紧盯项目总目标,从主厂房浇筑第一罐混凝土至主厂房高标准“出零米”仅用时79多天。项目推进中坚持目标导向,统筹资源要素保障,积极协调总包、施工、监理等各方同向发力,确保安全、质量、进度“齐头并进”。
主厂房出零米庆功暨动员部署大会的召开,既是激励先进的总结表彰会,也是鼓舞士气的动员会,更是强化目标,加压奋进的推进会。下一步,澄海益鑫项目公司将瞄准节点、抓住重点、突破难点,全力冲刺,力争实现明年430投产目标。
